lundi 27 novembre 2017

Le carrelage, c'est parti !

25 novembre 2017 : le carrelage commence à être mis en place au rez-de-chaussée, ça avance !

Garde-corps des fenêtres de l'étage

23 novembre 2017 : la mise en place des garde-corps des fenêtres de l'étage n'est pas évidente. Elle est obligatoire pour les ouvertures plus basse d'un mètre par rapport au niveau fini. Le but était de faire rentrer une barre de 1m50 dans un tableau de 1m10 afin que la barre rentre de 20 cm de chaque côté dans le mur. Je place des repères aux bonnes mesures, puis je perce d'un côté de 20 cm de profondeur. De l'autre côté je perce sur 40 cm de profondeur, puis encore de 40 cm mais en biais en provenance de l'extérieur. Je creuse pour faire la liaison entre les deux trous. Je découpe la barre d'acier aux bonnes dimensions. Puis je l’insère par l'extérieur jusqu’au fond, je bascule pour le mettre en face du trou opposé. Je la positionne comme il faut et je la scelle dans les murs et je la peins aux couleurs des menuiseries. Voilà c'est fait !

Pont thermique et fin des chapes

22 novembre 2017 : pendant que les maçons finissent de faire les chapes du rez-de-chaussée, je finis de traiter le pont thermique de la dalle du grenier.

dimanche 19 novembre 2017

Chapes

17 novembre 2017 : début des chapes de carrelage qui feront aussi office de chape de ravoirage. Je pousse à ce qu'elles soient les plus fines possibles.

Dernières planelles

15 novembre 2017 : les dernières fenêtres étant posées, je mets en place les dernières planelles intérieures et extérieures.

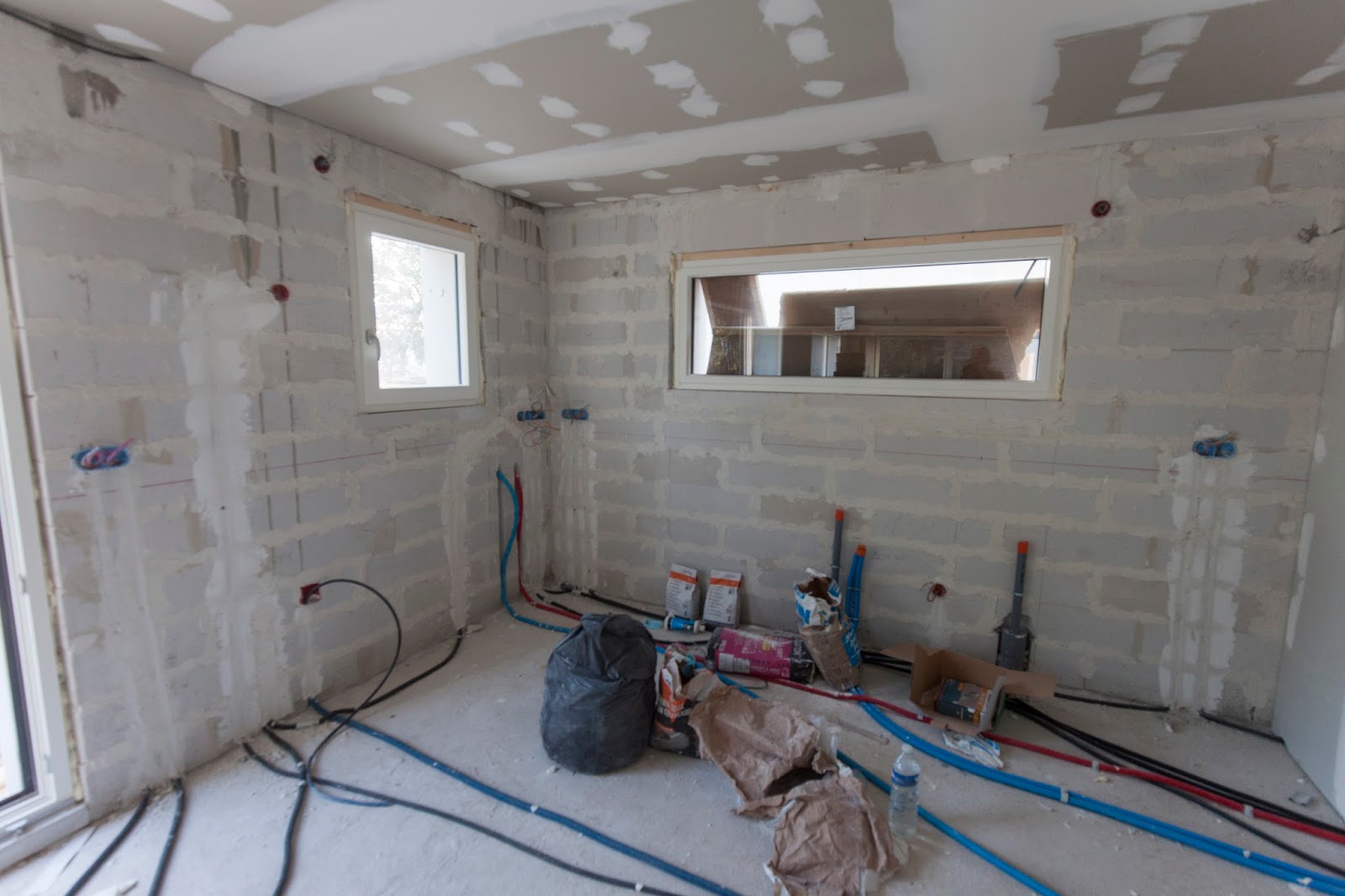

Plomberie et électricité sous chape !

15 novembre 2017 : les réseaux électriques et de plomberie qui circuleront sous chape sont maintenant en place.

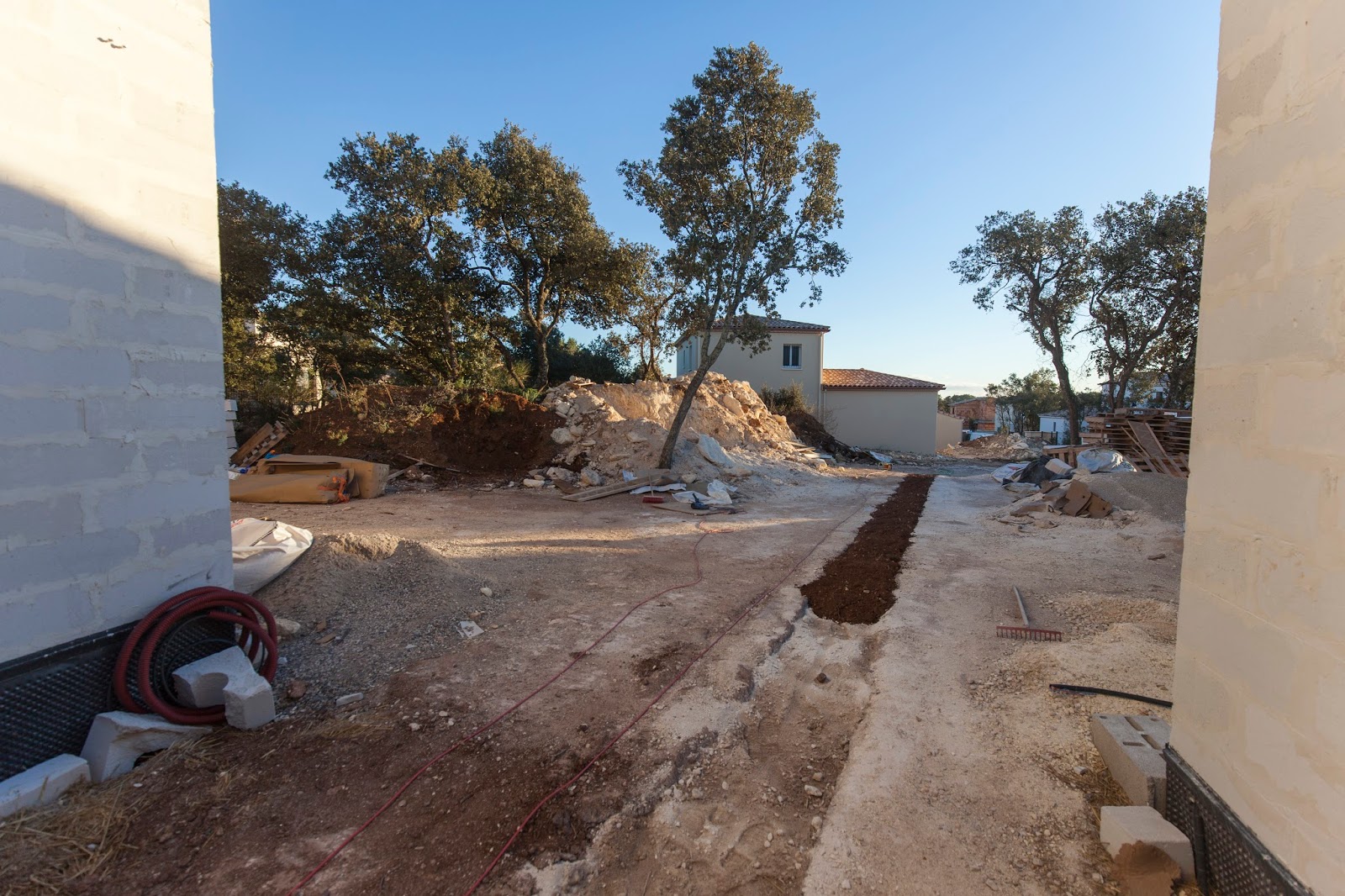

Tranchées 9 : on va la finir un jour ?

13 novembre 2017 : la tranchée est presque terminée et c'est toujours du boulot ! Mais on en est à la phase finale !

dimanche 12 novembre 2017

Tranchées 8

11 novembre 2017 : la première partie de la tranchée est enfin terminée ! La tranchée est remplie dans un premier temps par de la poudre de pierre et les 5 derniers centimètres par de la terre.

Réseaux 4

10 novembre 2017 : ce sont les dernières gaines que nous mettons en place. Une électrique pour les futurs éclairages de l'allée et les deux gaines vides vertes pour les télécoms et plus tard la fibre. A chaque changement de direction important, un regard doit être installé.

Plomberie et éléctricité

9 novembre 2017 : les réseaux électriques et de plomberie sont presque tous en place ! Et c'est un peu encombré !

Dernières fenêtres

8 novembre 2017 : les dernières fenêtres des chambres sont arrivées, elles sont maintenant aux bonnes dimensions. Notre menuisier de Beaulieu nous les pose ainsi que les deux oculus du grenier !

dimanche 5 novembre 2017

Réseaux 3

2 novembre 2017 : une fois la gaine avec l'arrivée d'eau enfouies, nous mettons en place les différentes gaines électriques : l'arrivé électrique, le jour-nuit, la motorisation du portail, une gaine vide pour les évolutions futures, et une gaine pour l'interphone vidéo de l'entrée. Nous bénéficions de l'aide de la famille et même de gentils voisins.
